2020年的春节,武汉市突如其来的爆发了新型冠状病毒肺炎疫情。
自1月20号,钟南山院士提出冠状病毒肺炎呈现人传染人以后,武汉市的各大医院发热门诊开始人满为患; 1月23号武汉市宣布“封城”,武汉市的医疗资源开始全线告急; 随后1月23号和1月25号政府宣布,参考非典时期“小汤山医院”模式,争分夺秒建设火神山医院、雷神山医院专门收治新型冠状病毒肺炎患者。 美的集团持续关注湖北的抗疫战斗,在宣布建立两家医院后第一时间主动联系武汉市城建委,先后两次确认捐助两家医院所需的全部家电产品。1月28日晚间,刚刚协调好火神山医院的精密空调和新风设备供货的美的暖通湖北分中心总经理李刚又接到雷神山医院项目指挥部和施工总包单位的电话,邀请美的厂方代表赴现场就捐赠工作与施工单位进行协调和对接。 1月29日上午8点30分

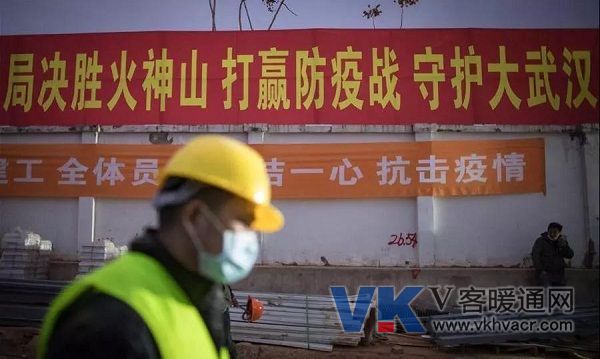

美的暖通湖北分中心总经理李刚到达雷神山工地,在工地现场与武汉地产集团、中建三局等施工单位进行现场沟通会商讨医护区的热水解决方案。
根据现场实际情况,经反复沟通后,在电热水器、燃气热水器、空气能热水机几个方案中,李刚最终选择了商用空气能热水机。较之其他几种方案,商用空气能热水机的配电功率较小,运行节能,最主要是在一个临时工地能节约出不少配电容量给到其他用电设备。
随后中建三局现场项目经理提出了当下两个最紧迫的问题:
1、设备什么时候进场?
2、什么时候可以安装完毕?
对此,李刚现场承诺在得到确定热水用量以后两天内主要设备可以进场安装,主要设备进场后三天内全部设备可安装完毕。
双方在现场敲定相关事宜后,美的中央空调湖北分中心立刻进入紧急备战状态,全力以赴协助对抗疫情。
1月30日下午
承担雷神山医院设计任务的中南建筑设计院给排水部分负责人秦晓梅提出了热水需求以后,美的中央空调总部及湖北分中心相关人员连夜进行方案设计、系统配置、设备货源协调、施工组织调配。

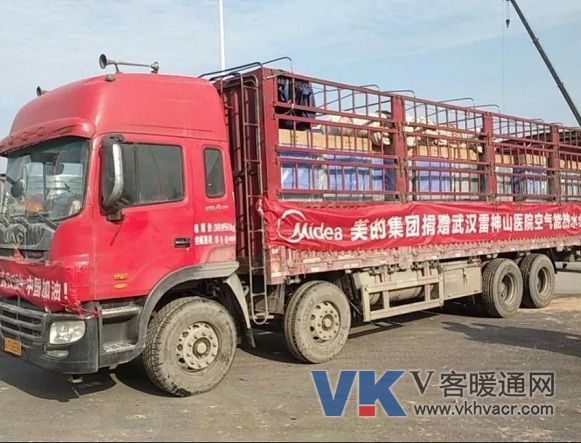

随即从总部基地调运18台美的空气能热水机组,同时联络含现场所需的105吨水箱的其他物资调配,所有设备必须在2月1号到达雷神山现场,不能有一分一秒的延误。
美的暖通湖北分中心用户服务部经理张华立即征集安装人员21名,从孝感、黄石等地准备施工辅材、携带安装工具2月1号全员到达战场!
2月3日

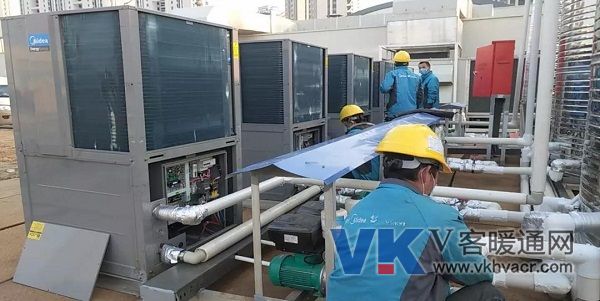

21名英勇无畏的美的安装人员日夜不间断施工,所有设备安装就位,管路安装完成。
2月4日
系统电气安装完成,等待中建方供水供电。

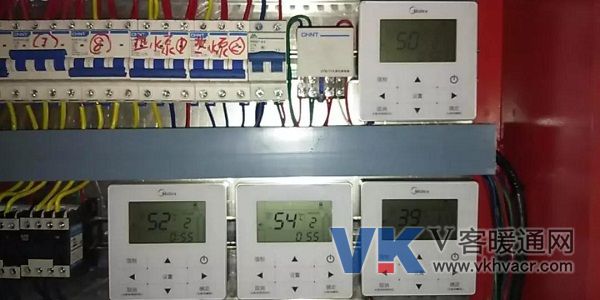

2月5日
所有设备调试完成,交付中建方,顺利完成使命。
美的暖通湖北分中心总经理李刚担心安装工程师们日夜在室外施工有感染风险,为工程师提供足够的个人防护设备外,并在安装工程师奔赴抗疫一线后,立刻安排为安装人员及其父母购买保险,为他们增添一份心里的保障!
